12月25日,由中石油管道四公司承建的西氣東輸四線天然氣管道工程(吐魯番-中衛)項目盾構和山嶺隧道穿越標段黑河盾構工程洞門二次澆筑全部完成,標志著黑河盾構隧道順利貫通,西四線天然氣管道工程(吐魯番-中衛)重點控制性工程被攻克。為后期隧道內管道安裝及全線投產運行奠定了堅實基礎。

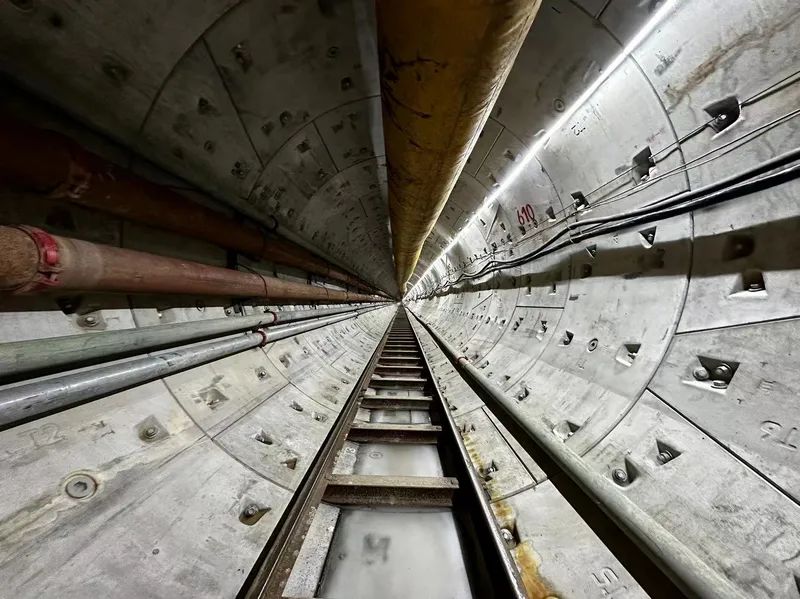

黑河盾構穿越工程是西四線(吐魯番-中衛)的控制性工程之一,位于甘肅省張掖市。隧道穿越長度1093.5米,隧道內徑3.08米,穿越地層主要為卵石層、以砂巖及花崗巖等為主,中等風化。隧道建成后敷設一條D1219毫米的天然氣管道。
西四線黑河盾構工程2023年4月13日進場施工,12月14日18時,盾構機準確破洞而出。12月19日10時,盾構機分解吊裝出井,12月25日,洞門二次澆筑全部完成,工程建設中,在多方支持下,黑河盾構項目謹慎決策、科學組織、合理安排、均衡生產,運用P6項目管理軟件結合PMP理念有效指導工程施工,合理調配資源。連續攻克豎井、卵石、冬季三大難關。
豎井施工是控制性工程的關鍵工序之一,針對兩岸豎井施工工期緊張、地質松散等情況,項目部采取兩臺汽車吊“雙吊”出土,將出土速度精確到分鐘,24小時不間斷施工,保證了盾構始發工作,同時為后續管道安裝及全線投產運行爭取更多時間。
針對全斷面卵石層掘進對掘進速度的影響,項目部聘請專家進行討論,對設備進行適應性改造,加強對地層支撐作用,防止地層坍塌,保證了地層的穩定性。從而徹底攻破卵石層掘進卡刀盤的問題,也創造了卵石層單月掘進404米的業內紀錄。
針對黑河盾構冬季施工問題,由于當?shù)囟緶囟仍?5℃~-20℃。為保證盾構貫通工期可控,項目部高度重視人員保溫及防護措施,特別在設備保溫措施中,盾構機在始發前對其液壓油、齒輪油、主軸承油、變壓器油進行更換,提高低溫條件下掘進、貫通時期的適應性。同時,豎井井壁至地面段的管路、閥門等環流系統管件纏繞電伴熱帶及保溫材料進行管路保溫。保證冬季施工安全順利進行。(王立)
